Tampereen raitioteiden rataverkko /
Tampere, tram track network
Sivu tekeillä / Under construction

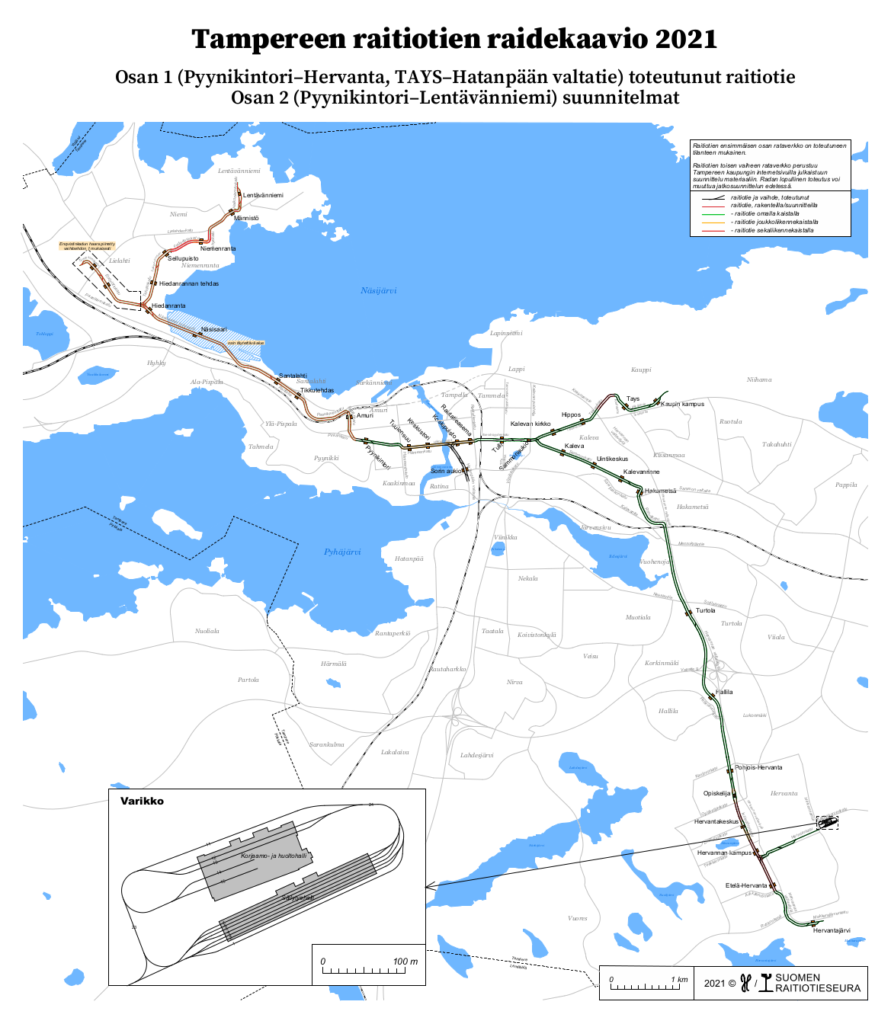

Tampereen raitiotien ensimmäisen osan raidekaavio 2021 ja toisen osan suunnitelmat (pdf).
Syyskuun 2016 suunnittelutilanteen mukainen raidekaavio (pdf).
Rakentamisen aikaisia kuvia omalla sivullaan.
Raitioliikenteen rataverkon pituus on yhteensä 15,65 km, josta linjarataa on x km. Varayhteyksiä on x km ja halli- ja järjestelyrataa x km.
Raitioliikenteellä on kokonaan omaa kaistaa Tampereella x km. Viherrataa on yhteensä x km.
Raideleveys on 1435 mm ja sähköistys 750 V d.c.
Ensimmäisen vaiheen ratatyöt (kiskojen lasku) saatiin loppuun aamuvarhain 15.10.2020, kun viimeiset kaarrekiskot asennettiin Hämeenkadun ja Hatanpään valtatien risteykseen. (Lähde raitiotieallianssi.fi)
Ensimmäisen vaiheen koeajot alkoivat 16.3.2020 Hervannassa. Koeajoja etenivät Kalevaan ja Tammelaan 14.9.2020, keskustaan 15.11.2020 ja Taysin sekä Hervantajärvelle 15.3.2021. Viimeisenä koeajettiin Hatanpään valtatien osuus 23.7.2021. (Lähde raitiotieallianssi.fi)
